海克斯康智慧施工3D沥青摊铺,助力隧道路面平整度再提高


深圳桂庙路快速化改造工程西起前海自贸区临海大道,向西横穿前海自贸区,跨越月亮湾大道,经桂庙路与滨海大道相接,主路采用下沉式隧道设计,全长约5.4公里。

海克斯康智慧施工授权合作伙伴——广州睿控信息系统集成有限公司,完成桂庙路快速化改造工程3D摊铺施工方案的设计和实施。

项目难点


路面平整度是指路表面纵向的凹凸量的偏差值,是评定路面质量的主要技术指标之一,它关系到行车的安全,舒适以及路面所受冲击力的大小和使用寿命。

该项目主要面临以下三个难点:

1、水稳层使用传统挂线摊铺施工,平整度不理想;

2、下沉式隧道出入口与旧路面的衔接过渡设计;

3、因交通限行和环保要求,只能夜间施工,施工工期紧张。

路面逐层修复,显著提升道路平整度

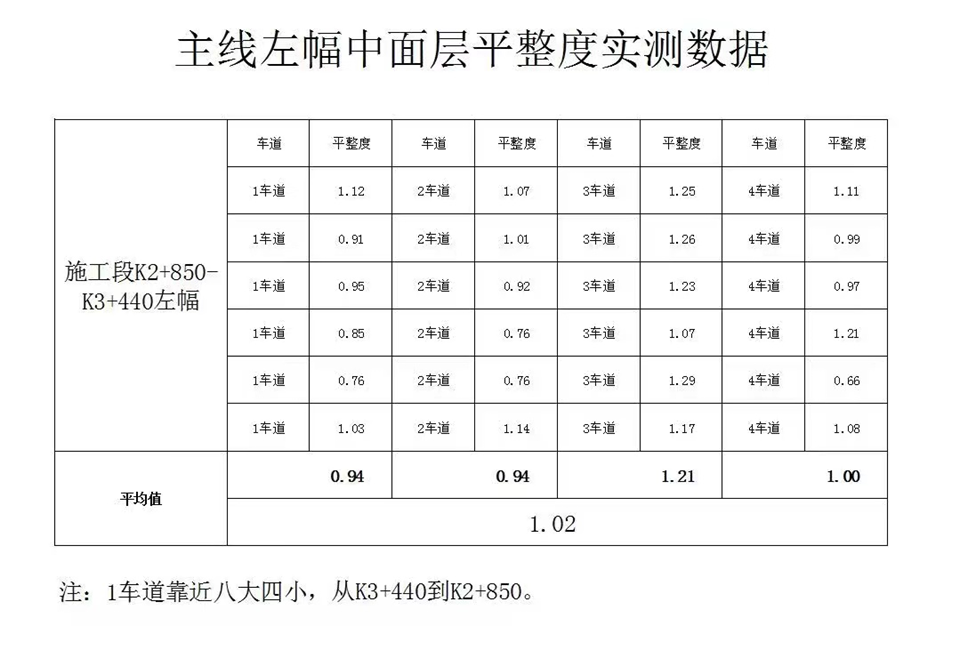

在水稳层摊铺质量一般的情况下,如何通过3D摊铺进行逐层修复,在道路模型设计阶段时,广州睿控摊铺经理和项目部充分沟通,决定采用“逐级调整、分层修复”的方案,结合原地面的实测标高,使用道路平滑软件道路模型进行平滑处理,在摊铺厚度和纵断面剖面曲线平滑之间相互平衡,反复对比实际摊铺厚度,经过下面层及中面层沥青摊铺后,中面层平整度均值达到1.0.2,通过2次摊铺的极大提升了路面平整度,同时在隧道出入口搭接滨海大道路面时,道路行车舒适平稳、非常平滑的完成道路搭接。


数字化施工闭环控制,高精度施工

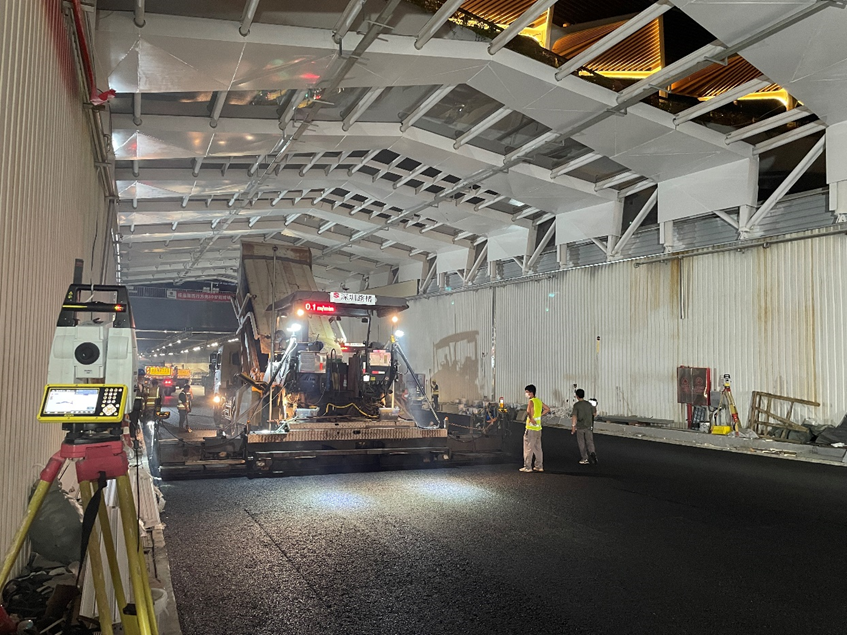

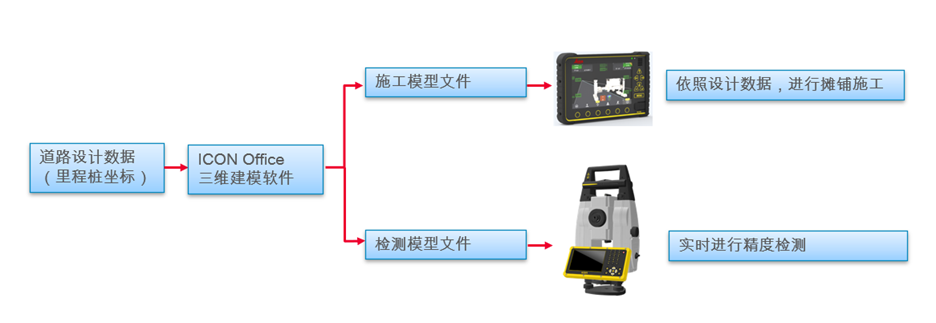

相对于传统施工工艺,准备工序多、时间长,还容易出现人为误差。徕卡3D摊铺控制系统,导入设计模型后即可摊铺工作,极大减少施工准备时间,自动进行摊铺标高控制调整,同时单人检测系统对摊铺面进行质量检核,可以在施工模型任意点进行标高检核,直接得到于设计模型标高差值,无需在整桩号上测量偏距及人工计算,简单高效的完成施工检核,保障摊铺面严格拟合道路设计模型,实现数字化闭环施工。


快捷高效的单人检测解决方案

徕卡iCR80高精度测量机器人,全能选手

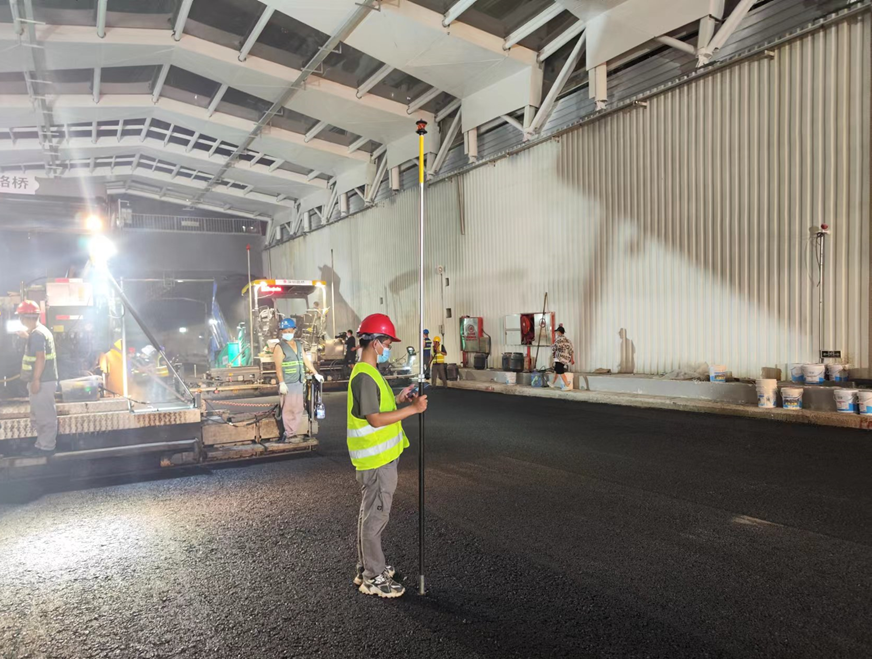

徕卡iCR80全站仪在数字化施工中,可谓“多才多艺”,不依赖GNSS卫星信号、不受隧道、桥梁、高压线、电磁辐射环境影响,只需2个已知控制点后方交会即可完成设站工作。施工前符合控制点高程精度、检核原地面的施工质量、3D摊铺时实时跟踪棱镜、摊铺施工面精度检核、自动“蛙跳”功能(保障摊铺机可不间断工作),所有施工环节实现过程控制及精度控制,徕卡iCR80测量机器人为整个3D摊铺施工提供坚实的基准数据,是一个全能型的“多面手”。


徕卡iCR80测量机器人提供摊铺过程控制的施工基准
